别再踩坑!重卡充电站,真的只是“建个桩”那么简单吗?资深玩家绝不会告诉你的6条生存法则

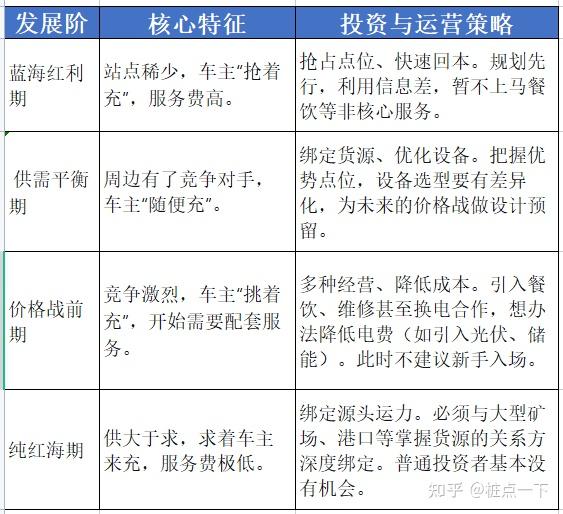

🗺️ 1. 战略定位:先看懂你所处的阶段
重卡充电站有鲜明的生命周期,不同阶段赚钱的逻辑完全不同。在投资前,你必须判断目标市场处于哪个阶段,否则容易高位接盘。

🏗️ 2. 建设规划:重卡有重卡的特殊性
重卡体量大、转弯半径大,绝对不能照搬小汽车充电站的设计。
动线设计是关键:必须充分考虑重卡的行驶和停靠便利性,确保通道足够宽、转弯半径足够大,避免站内“卡脖子”。

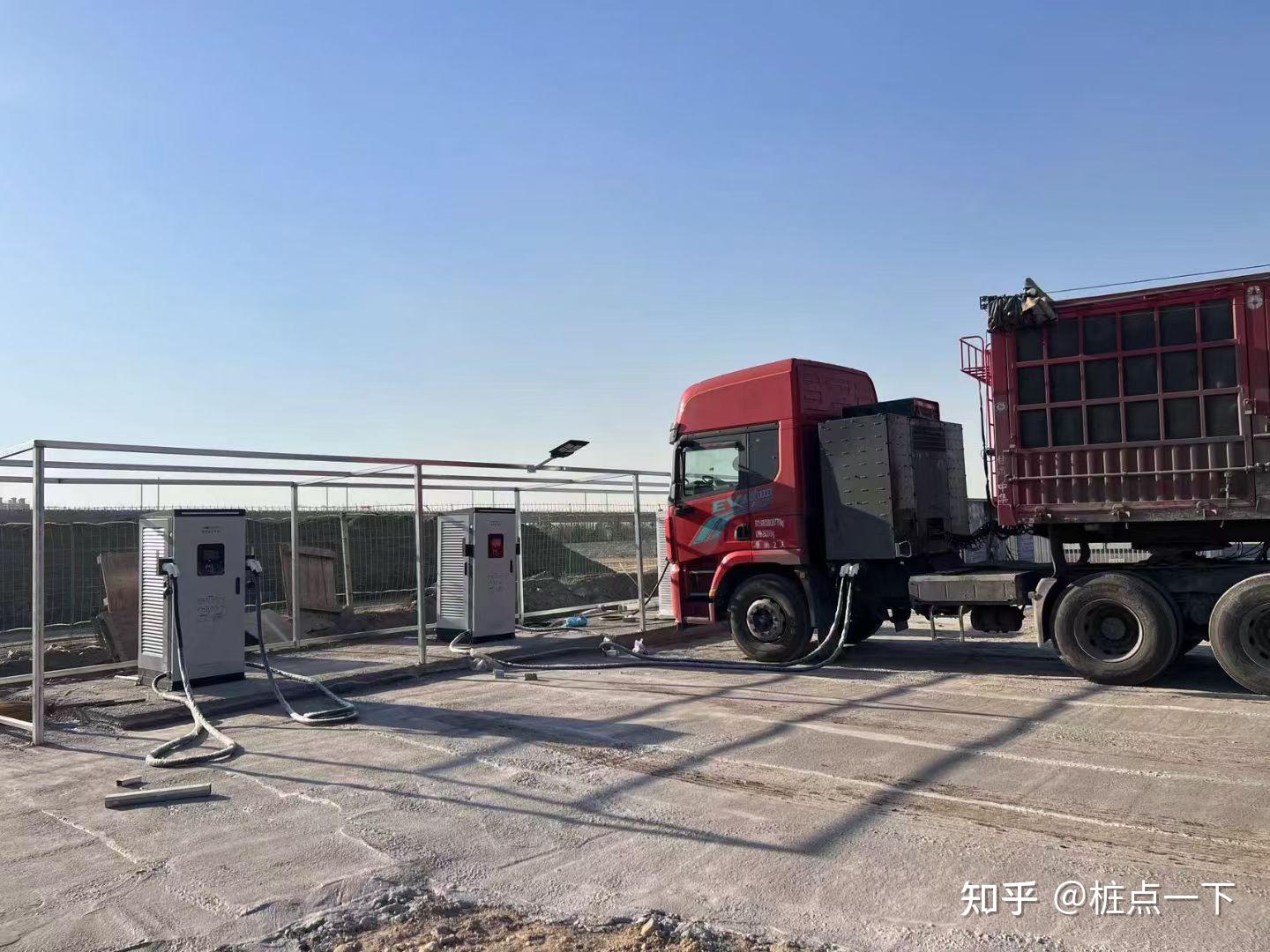

土地高效利用:可以参考新疆某项目的经验,通过调整围栏,将充电区与加油加气区科学分离,既解决拥堵又集约用地。
预留发展空间:规划时就要为未来可能增加的光伏、储能、换电等模块预留位置。(不建议新手)
🔌 3. 设备选型:把钱花在刀刃上
设备选型直接影响充电效率和长期收益。
单桩还是群充?行业专家有个很实用的顺口溜:
协议兼容性是灵魂:这是新手最容易踩的坑。充电桩和车辆的电池管理系统(BMS)如果协议没打通,就像苹果手机用华为充电器,功率上不去。买桩前,务必确认设备是否与国内主流电池厂商的快充协议完成握手和测试。
关注未来趋势:480kW甚至更高功率的快充设备正在普及,半小时可补充200公里续航。

💰 4. 经济测算:别被表象迷惑,算好三笔账
车桩比的概念:一个充电站的服务能力是有天花板的。行业经验是,单桩模式下,一个充电桩一天最多服务4台重卡;而群充模式(充电堆)下,一个充电位一天最多服务5.5台车。这意味着,如果你的站有20个车位,按群充模式算,最多也就能服务约110台固定车辆。因此,建站前就要想好如何搞定这110台车的货源。
电损问题:别小看几个百分点的电损。一个年充电量1000万度的站,电损每降低1%,一年就能省下10万元。通过采用高效模块(如碳化硅技术)、优化线路设计,甚至采用将箱变和充电桩主机集成的DC2DC方案,可以将整站电损控制在3-5%。
光储充的误区:光伏+储能看起来很美好,但前期投资巨大。如果不是为了节省电费到极致,加上运维成本,很可能“为了这点醋包了顿饺子”。专家建议,有了稳定的车辆和充电消纳数据后,再考虑配置合适比例的光伏和储能。
💡 5. 运营服务:从“充电”到“管车”
当竞争加剧,服务就成了护城河。
核心是“绑定运力”:与其自己苦苦寻找散客,不如与大型物流车队、矿主深度合作。中山的一个示范站在开业时就同步交付了26台电动重卡,并与两家物流公司达成合作,锁定了几十台车的充电需求。
一站式服务是方向:除了充电,司机还需要吃饭、休息、洗浴、车辆维修。这些服务不一定都自己投钱建,可以用“地主思维”招商,吸引第三方来经营。新疆的一个充电站,就因免费提供热水和应急工具箱,赢得了司机的好评。
数字化管理:利用能源管理平台进行智能调度,可以提升绿电使用比例,降低整体能耗成本。

📜 6. 合规性参考:标准正在完善
重卡充电站的建设不是随心所欲的,需要遵循相关标准。目前,国家和行业正在加紧制定相关规范。
地方标准:重庆市已发布《电动重型货车大功率充电站建设技术规范》(DB50/T 1915-2025),将于2026年3月实施,对新建、扩建工程的设计给出了指导。
团体标准:《电动卡车集中式充放电技术要求》(T/CI 1039-2025)也对系统架构、设备等提出了技术要求。
工程实践:像华润的采购公告显示,一个标准的重卡充电站EPC项目,会包含2400kVA以上的配电系统、充电堆、液冷超充终端、监控安防、消防设施以及场地硬化等一系列具体工程要求。
总结一下,做重卡充电站,前期拼的是眼光和资源(找对地方、绑定运力),中期拼的是规划和设备(选对配置、降低损耗),后期拼的是服务和运营(留住司机、多元创收)。
你的目标市场目前大致处于哪个发展阶段?是打算在矿区、港口附近布局,还是沿国省道服务长途干线?告诉我你的具体场景,我可以帮你分析这个阶段最需要注意的关键点。
