APQP和PPAP的关系,简单易懂的一篇讲明白!
在汽车及零部件项目中,APQP和PPAP经常同时出现,但两者并不是同一套工作。
APQP关注产品和过程如何被系统策划、验证并逐步成熟;PPAP关注供方如何用规定的文件、数据和样件,证明特定生产件已具备批准条件。
两者的关系可以概括为:APQP负责策划、建立并验证产品和制造过程;PPAP负责由供方提交规定证据,并由顾客确认特定生产件的批准状态。
APQP是贯穿产品开发全过程的质量策划主线,PPAP则是这条主线上的重要批准机制。

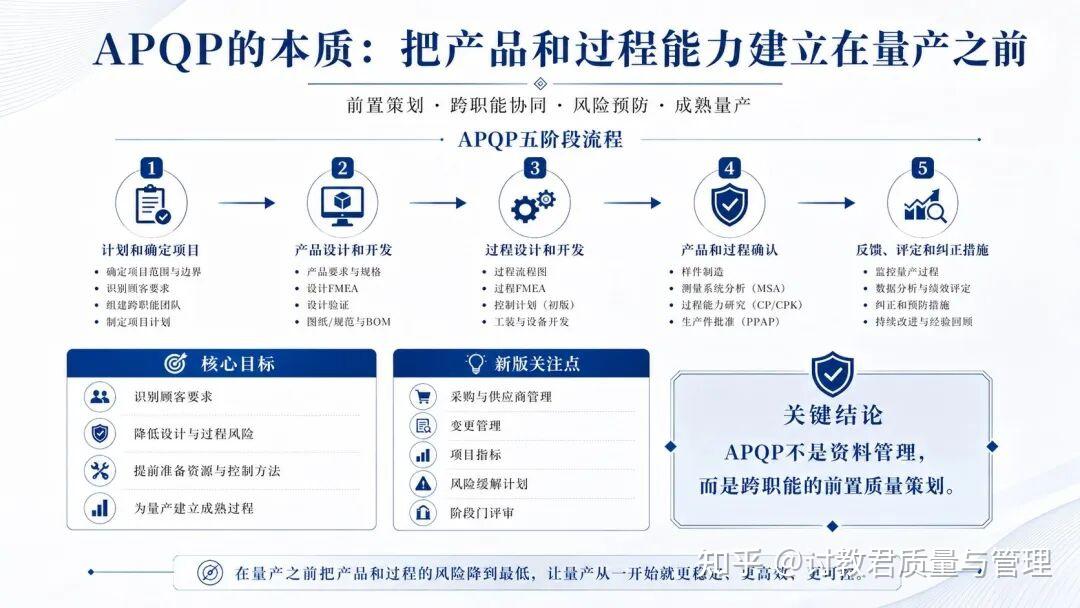

一、APQP的本质
APQP是Advanced Product Quality Planning,即产品质量先期策划。
它不是质量部门独立编制的一套文件,而是一项需要项目、研发、工艺、质量、采购、生产、设备、物流以及供应商共同参与的跨职能策划活动。
现行AIAG APQP仍沿用五阶段主线:
- 计划和确定项目;
- 产品设计和开发;
- 过程设计和开发;
- 产品和过程确认;
- 反馈、评定和纠正措施。

这五个阶段并不是简单的时间分段,而是一条逐步识别、降低和验证风险的技术逻辑:
- 顾客要求是否识别完整?
- 产品设计能否实现预期功能?
- 制造过程能否稳定实现设计要求?
- 产品和过程是否在实际条件下得到验证?
- 量产问题是否能够反馈到风险分析和控制文件中?
新版APQP还进一步强化了采购与供应商管理、项目指标、变更管理、风险缓解计划和阶段门评审。
因此,APQP不能只检查任务是否按期完成,还要判断项目是否具备进入下一阶段的条件。未关闭的高风险、资源缺口和验证失败项,应形成责任人、完成期限、临时控制和风险缓解计划,不能仅以带风险放行代替技术关闭。

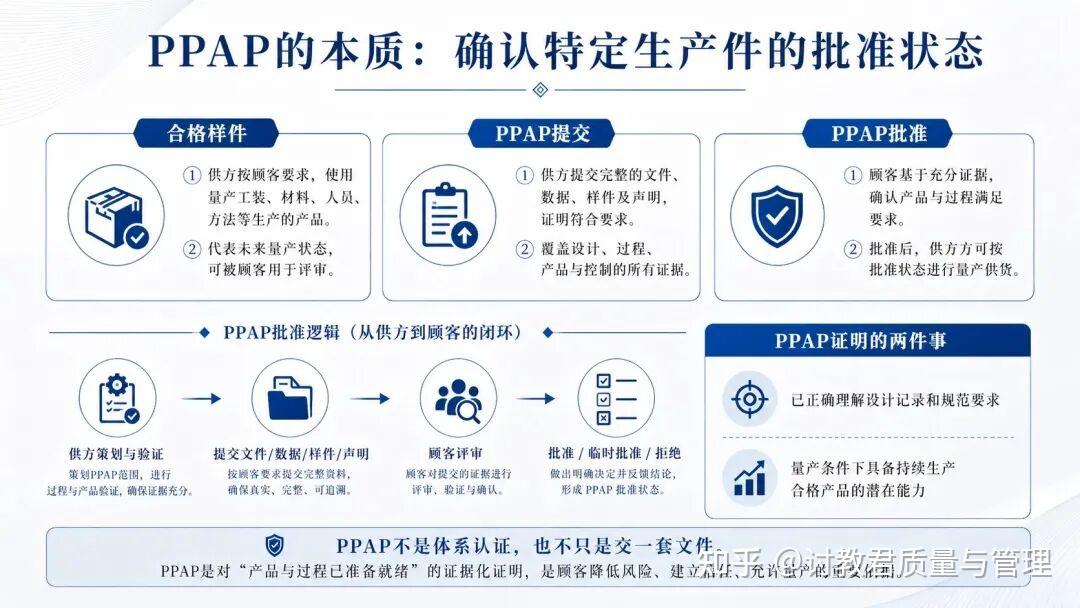

二、PPAP的本质
PPAP是Production Part Approval Process,即生产件批准程序。
PPAP要求供方证明两项基本事实:
- 已正确理解顾客的设计记录、工程规范及其他适用要求;
- 所建立的制造过程在规定的实际生产条件下,具备持续生产符合要求产品的潜在能力。
需要注意,PPAP不是对企业质量体系或整条生产线进行通用认证。顾客评审的是:特定零件在规定设计状态、生产地点和制造条件下形成的生产件及相关证据。

因此,应当区分三个概念:
- 合格样件:只能说明被检零件符合要求;
- PPAP提交:供方向顾客提供文件、数据、样件及符合性声明;
- PPAP批准:顾客对提交内容作出批准、临时批准或拒绝等状态决定。
供方负责完成策划、验证并提交证据,顾客负责评审并确定批准状态。提交资料并不等于已经获得批准,供方内部签字也不能替代顾客的批准决定。

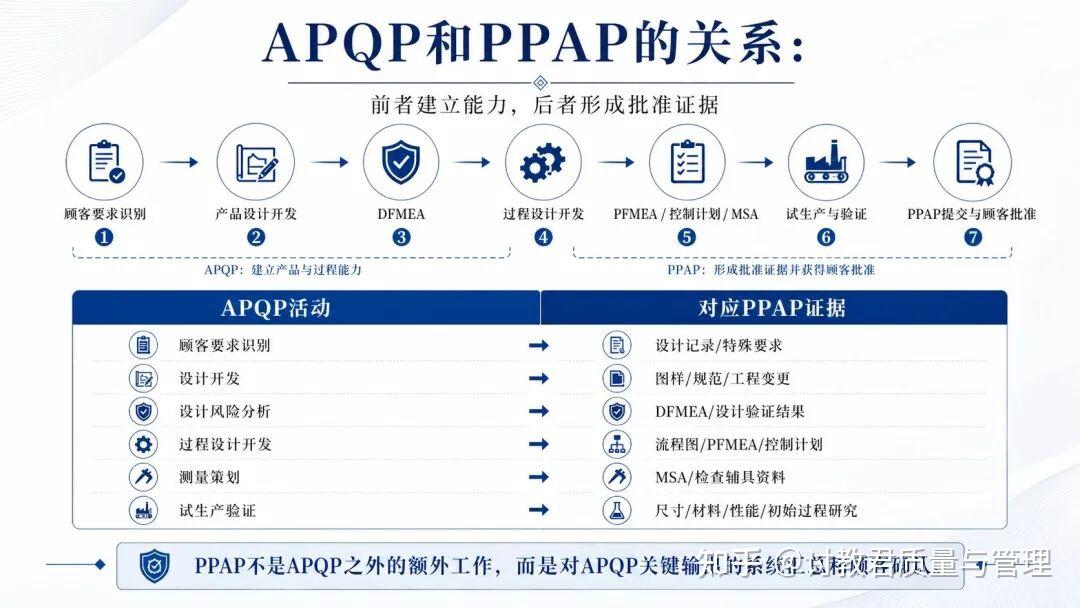

三、APQP和PPAP的关系
APQP和PPAP最核心的关系可以概括为:APQP建立并验证产品与过程保证能力,PPAP将关键结果汇总为可审查、可追溯的批准证据。
PPAP中的大部分资料,应当在APQP推进过程中逐步形成,而不是在提交前临时补做。
| APQP活动 | 主要形成结果 | 对应PPAP证据 |
|---|---|---|
| 顾客要求识别 | 技术、法规及特殊要求 | 设计记录、顾客特殊要求 |
| 产品设计开发 | 结构、材料、公差和接口 | 图样、规范、工程变更 |
| 设计风险分析 | 产品失效风险及设计控制 | DFMEA、设计验证结果 |
| 过程设计开发 | 流程、设备、工装和参数 | 过程流程图、PFMEA、控制计划 |
| 测量策划 | 量具选型和测量能力 | MSA、检查辅具资料 |
| 试生产验证 | 产品符合性和过程表现 | 尺寸、材料、性能及初始过程研究 |
| 提交批准 | 供方符合性声明 | PSW及顾客规定资料 |
由此可见,PPAP并不是APQP之外额外增加的一项工作,而是对APQP关键输出的系统汇总和正式确认。

同时,PPAP也不只用于新产品开发。量产后的设计、材料、工装、工艺、生产地点或供应链发生变化时,也可能触发顾客通知、重新验证或重新提交。
是否需要重新启动完整APQP,应根据变更范围和风险确定;是否需要重新提交PPAP,则应依据顾客要求和适用规则判断。

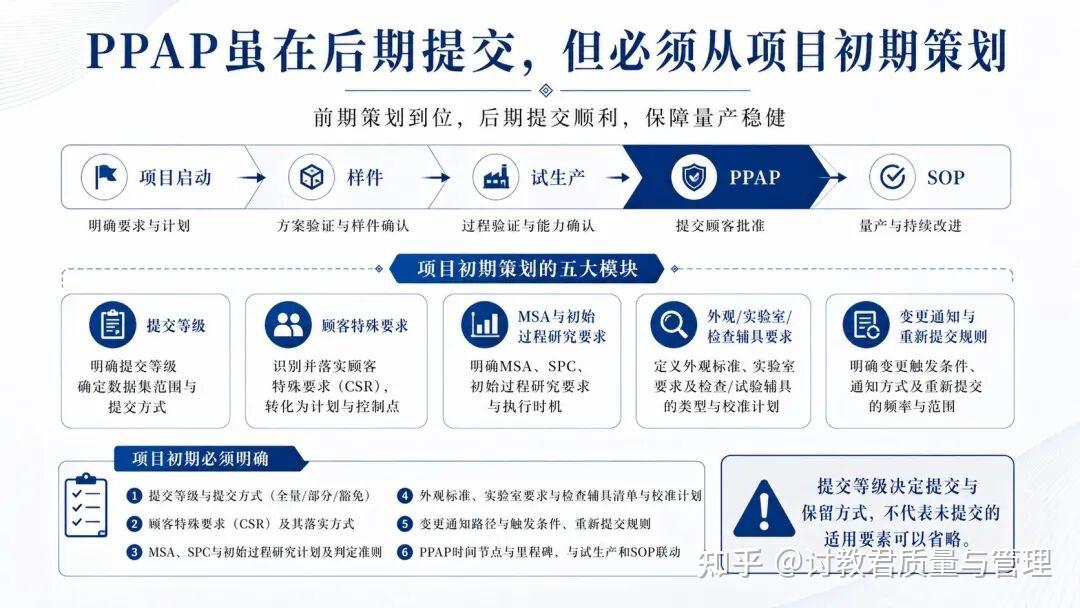

四、PPAP虽然在后期提交,但必须从项目初期策划
PPAP通常在产品和过程确认阶段集中提交,但其策划不能等到试生产结束后才开始。
项目初期就应明确:
- 哪些零件需要提交PPAP;
- 顾客要求的提交等级;
- 适用的顾客特殊要求;
- 样件、试生产、PPAP与SOP节点;
- MSA、初始过程研究和性能试验要求;
- 外观、实验室及检查辅具要求;
- 哪些资料需要提交,哪些资料只需保留备查;
- 变更通知和重新提交规则。
需要特别注意:PPAP提交等级主要决定适用资料的提交和保留方式,并不意味着未提交的适用要素可以省略。

例如,顾客只要求提交PSW和部分附件,不代表供方可以不完成PFMEA、控制计划或MSA。
但也不能机械要求所有项目完成全部PPAP要素。供方不承担产品设计责任时,DFMEA可能不适用;产品没有外观要求时,外观批准报告可能不适用。不适用项目和顾客书面豁免,都应有明确依据。
成熟的项目管理,应把PPAP要素、责任人、完成时间、评审节点和证据来源直接嵌入APQP计划,而不是把PPAP留到项目末期单独处理。

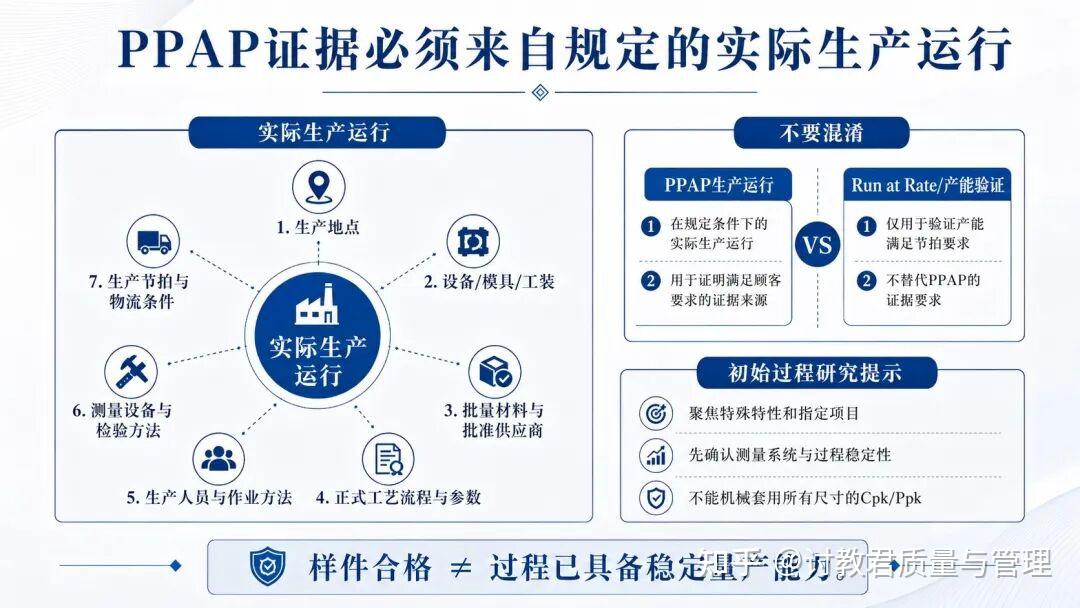

五、PPAP证据必须来自规定的实际生产运行
PPAP与普通送样检验最大的区别,在于提交证据必须来自规定的实际生产运行。
生产件原则上应使用计划量产的:
- 生产地点;
- 设备、模具、工装和刀具;
- 批量材料及批准供应商;
- 正式工艺流程和受控参数;
- 生产人员及作业方法;
- 测量设备和检验方法;
- 生产节拍与物流条件。
如果样件来自实验设备、临时工装、手工修配、非量产材料或特殊筛选,即使所有尺寸都合格,也不能充分证明正式过程具有持续生产能力。

同时,PPAP生产运行不能直接等同于Run at Rate或专项产能验证。
PPAP生产运行主要用于形成生产件及过程证据;Run at Rate则通常进一步评价节拍、产量、瓶颈和持续供货能力,其范围和接受准则应按照顾客特殊要求确定。
初始过程研究也不能机械地对图样上所有尺寸计算Cpk或Ppk。研究对象通常是顾客或组织规定的特殊特性及其他指定项目。
在评价能力指数之前,还应确认:
- 测量系统是否适用;
- 过程是否处于稳定状态;
- 数据分布是否合理;
- 样本是否具有代表性;
- 顾客是否有特定接受准则。
过程不稳定时,即使能力指数较高,也不能代表未来量产过程具备稳定能力。
六、APQP与PPAP必须形成一致的质量证据链
高质量PPAP不取决于文件数量,而取决于文件、现场和数据之间是否形成完整且一致的证据链:顾客要求 → DFMEA → 产品特性 → 过程流程图 → PFMEA → 控制计划 → 作业与检验文件 → 现场执行 → PPAP记录

其中至少应保持以下四组一致性。
1. 设计记录与DFMEA一致
图样中的功能、材料、公差和特殊要求,应在DFMEA中得到相应分析。设计发生变更后,风险分析、验证计划和相关规范也应同步更新。
2. 过程流程图与PFMEA一致
制造、装配、检验、搬运、返工和返修步骤,都应纳入相应的过程风险分析。不能流程图中存在某道工序,PFMEA却没有对应内容。
3. PFMEA与控制计划一致
PFMEA中的失效起因、预防控制、探测控制和特殊特性,应转化为控制计划中的控制项目、控制方法、频次、样本量和反应计划。
现行AIAG体系已经将控制计划独立成册。控制计划虽然仍是APQP和PPAP证据链中的核心文件,但不能只被理解为PFMEA之后填写的一张表,而应作为制造过程控制策略的独立载体。
4. 控制计划与现场执行一致
控制计划规定的参数、量具、抽样方式和反应计划,必须落实到设备程序、作业指导书、检验规范及现场记录中。
如果文件规定抽检,提交数据却来自全检筛选;PFMEA识别了高风险,现场却没有对应防错;控制计划规定一种检测方法,实际生产又执行另一种方法,那么PPAP证据链已经失去可信度。

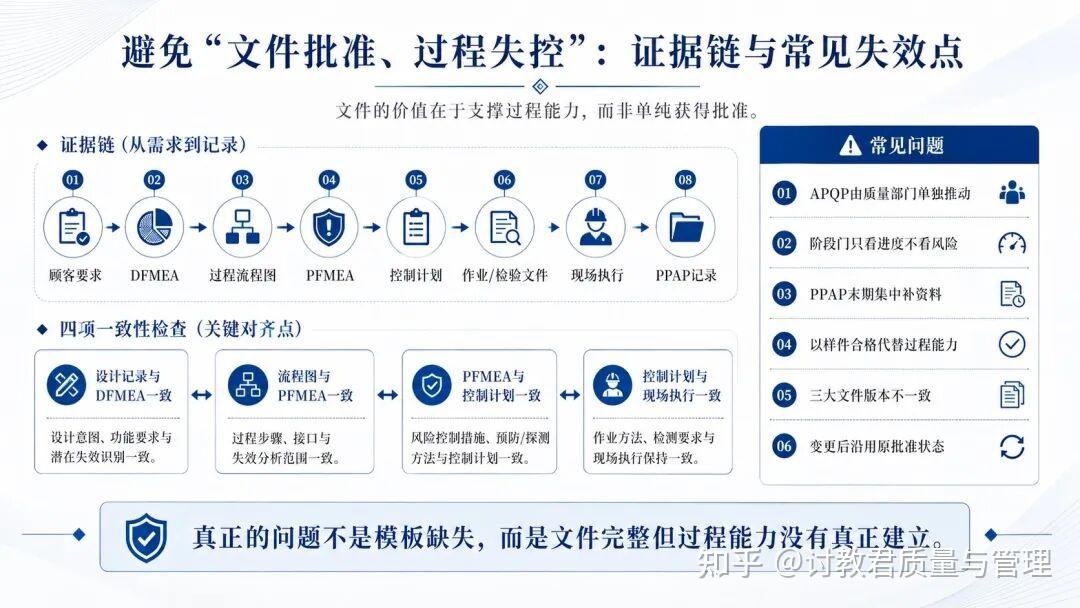

七、真正需要避免的,是“文件批准、过程失控”
APQP和PPAP实施失败,通常不是因为缺少模板,而是因为企业把质量策划变成了资料管理。
典型问题包括:
- APQP由质量部门单独推动;
- 阶段门只检查任务是否完成,不评价风险是否可接受;
- PPAP资料在项目末期集中补做;
- 用少量合格样件代替过程能力;
- 过程流程图、PFMEA和控制计划版本不一致;
- 把全检、挑选和驻线遏制写成永久控制;
- 过程尚未稳定就计算能力指数;
- 设计或过程变更后继续沿用原批准状态;
- 忽略顾客特殊要求和次级供应商APQP状态。
这些问题的共同特征是:文件看起来完整,但产品和过程能力并没有真正建立。
APQP和PPAP之间的关系,最终可以归纳为两句话:
- APQP回答“产品和过程如何被策划、建立并验证成熟”。
- PPAP回答“供方提交了哪些证据,顾客据此确认了什么批准状态”。
APQP没有有效运行,PPAP就容易沦为资料拼装;PPAP缺少严格评审,APQP又失去了对生产件和量产准备状态的正式确认。
真正成熟的项目,应当从启动阶段就把PPAP要求嵌入APQP计划,使顾客要求、风险分析、过程设计、资源准备、测量系统、试生产验证和批准资料同步形成。
